本文へスキップ
COLUMN 資材選びのコラム

新しい現場が始まる前に揃える資材の確認リスト

この記事の目次

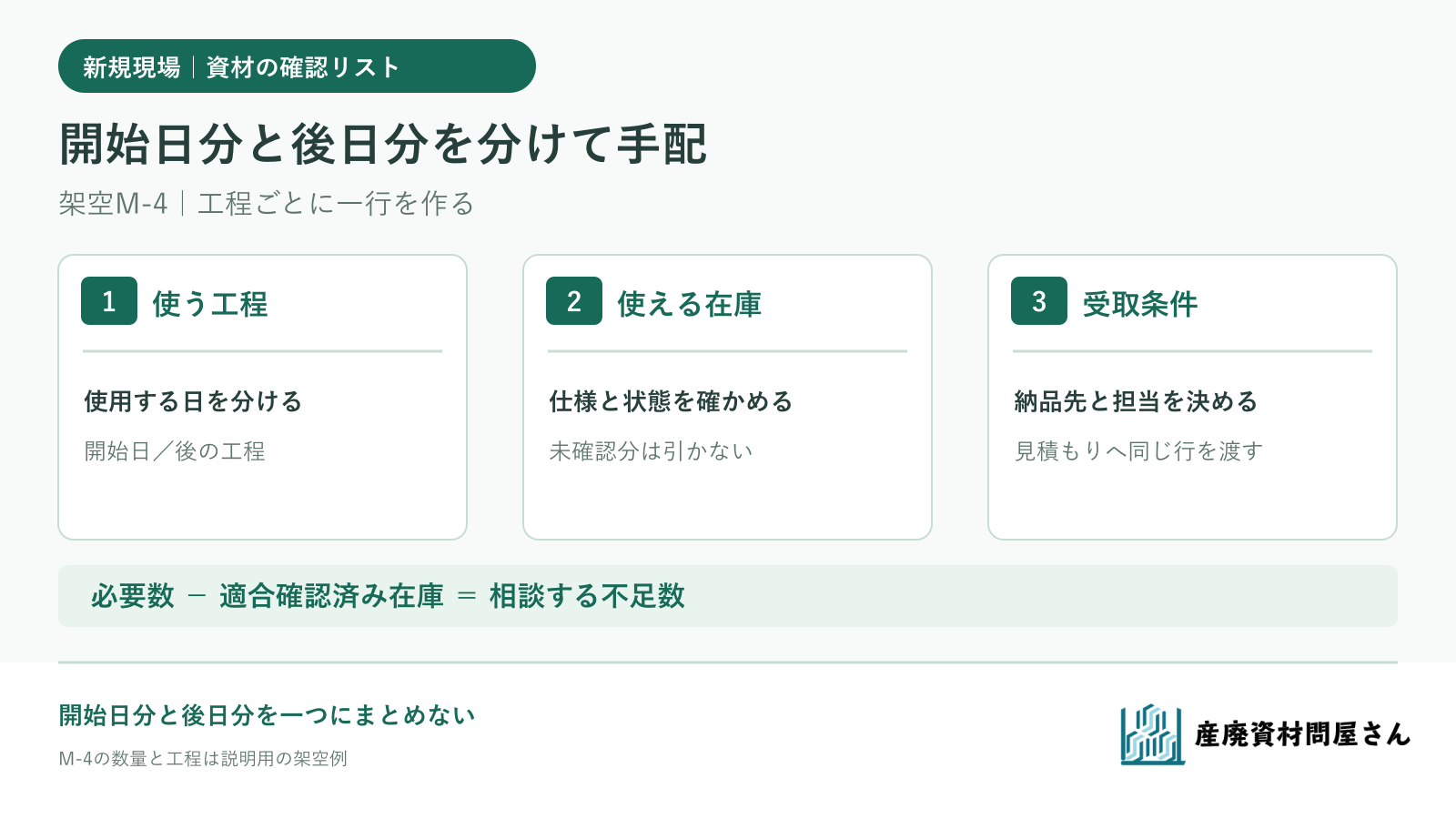

新規現場の資材を使う工程、使える在庫、受取条件の順に確認する図

新しい現場の準備で「シートも袋も必要」と分かっていても、すべてを開始日までに届けるとは限りません。開始日に使う品と、後の工程で使う品を分けると、現場が先に確かめる仕様、手元から使える在庫、発注する数量が見えます。最後に納品先と受取条件を一行ずつ付ければ、購買は同じリストから見積もりを相談できます。

この記事では架空の現場M-4を使い、工程表から資材を二つの行に分けます。製作・配送の所要日数を逆算する前に、何を、いつ、どこで使うかを揃えるための確認リストです。

まず「現場全体」ではなく、使う工程ごとに一行を作る

工程表から、資材を実際に使い始める場面を抜き出します。同じ現場でも、容器を設置する日と、分別した物を袋に詰め始める日は別です。品名だけを書かず、使う設備・容器、必要な機能、数量の根拠と、確認する担当者を同じ行に置きます。

リストの欄 現場が書くこと 未定なら残す言葉
使用する工程・日 どの作業から使うか、使用開始日 工程日程を確認中
対象と仕様 容器・設備の型式、現用品番や寸法、使い方 現物の品番・寸法を確認中
必要数 対象の容器数や作業量から見込む枚数・袋数 作業量の確定待ち
在庫 数量、保管場所、今回使えると確認した数 状態・仕様を確認中
手配・受取 不足数、届け先、受取担当と可能な時間 見積・受取条件を確認中

「10枚ある」という全社在庫だけでは、現場M-4に使える数は分かりません。中小企業基盤整備機構のJ-Net21も、在庫場所を決め、品目ごとに入出荷を記録することを現場在庫管理の基本としています[1]。この記事では、その記録に使用する工程と仕様の適合を重ねて手配数を決めます。

在庫は「ある数」と「今回使える数」を分ける

手元に資材が見つかったら、品番や写真だけで差し引かず、今回の設備・用途に合うかを確認します。コンテナシートなら容器の開口、必要な垂らし長さと固定位置。フレコンなら内容物、1袋に入れる量、投入・排出方法、吊り具や設備との関係です。候補が同じ名前でも、寸法や構造が違えば別仕様として扱います。

現物の状態も見ます。未使用でも汚損や保管中の傷みがあれば確認が必要です。適合が未確認の品は「不適合」と断定せず、確認待ちとして数を分けます。確認できた分だけを必要数から差し引けば、過少手配の見落としを減らせます。適合の最終判断は品番別の資料と現場の使用条件を合わせて行います。

架空M-4:開始日分と後日分の不足数を出す

説明用に、現場M-4では開始日に容器を覆うコンテナシート3枚を使い、10日後に始まる別工程でフレコンバッグ18袋を使うとします。開始日のシート在庫は2枚ありますが、今回の容器に合うと確認できたのは1枚。フレコンの未使用在庫は7袋で、指定された仕様に合うと確認できたのは5袋です。日付・数量・適合判定はすべて架空で、当社の在庫や現場実績ではありません。

資材と使う工程 必要数 手元にある数 今回使えると確認した数 相談する不足数
コンテナシート/開始日 3枚 2枚 1枚 2枚
フレコンバッグ/10日後の工程 18袋 7袋 5袋 13袋

計算はそれぞれ3-1=2枚、18-5=13袋です。シートの残る1枚と袋の残る2袋は、仕様や状態の確認が終わるまで差し引いていません。確認後に使えると分かれば不足数を更新します。逆に、確認済みとした品に問題があれば、手配数を増やして見積もりを取り直します。

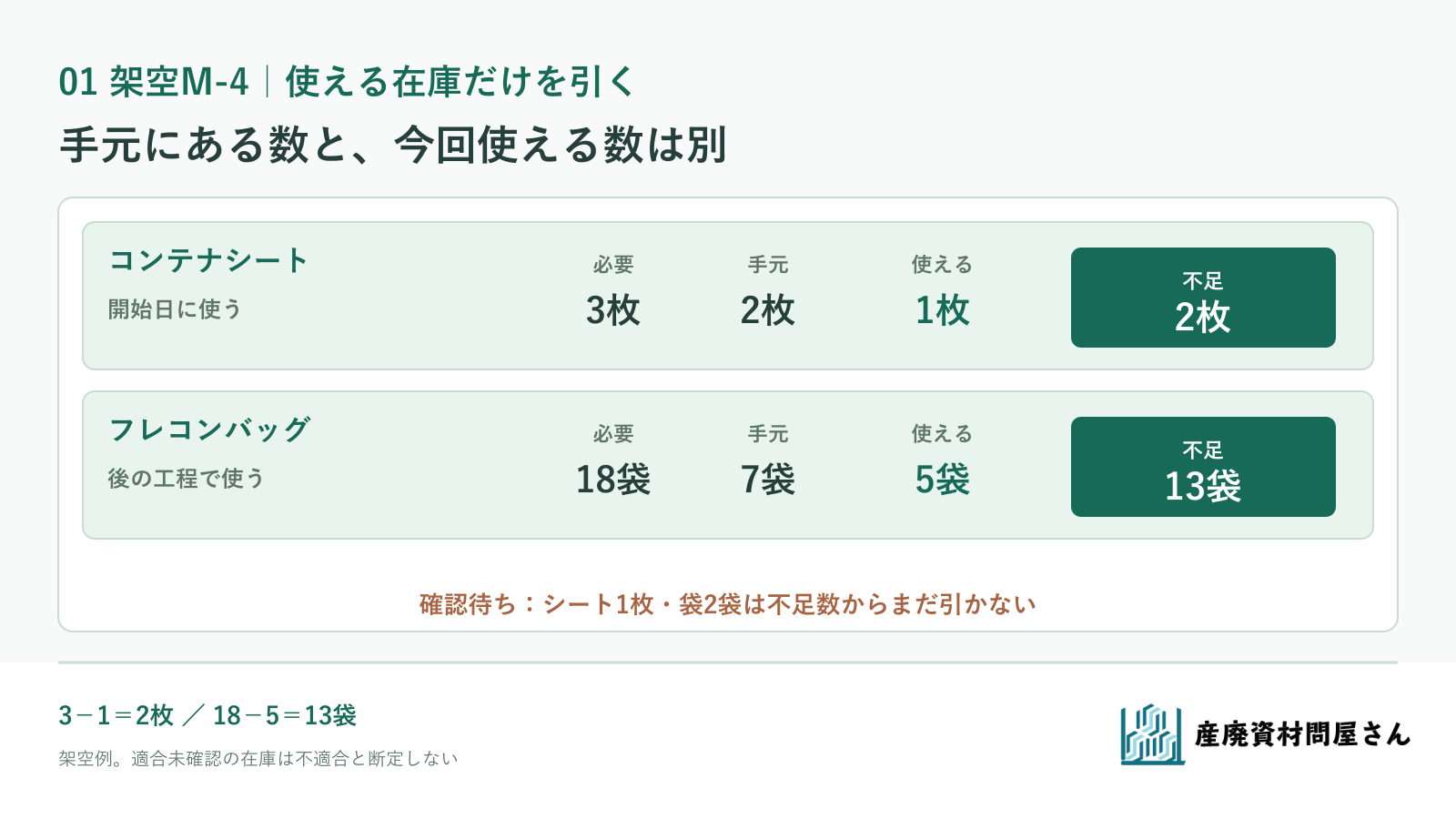

架空M-4でシート3枚とフレコン18袋の必要数から、適合確認済み在庫だけを引いて不足数を出す図

架空の計算例。未確認在庫は不適合と決めず、今回使える数から一時的に分けています。 図を拡大して見る

ここで二つの不足数を足して「15点の資材」とだけ書くと、どちらを先に届けたいかが消えます。見積もり依頼も開始日分のシート2枚と後日分のフレコン13袋を別行にし、それぞれの仕様と希望受取日を確認します。分けて納品できるか、まとめた方がよいかは、取扱品・費用・手配条件を聞いてから決めます。

納品先と受取準備を、手配する行に付ける

現場への納品を希望する場合は、住所だけでなく、どこで受け取り、誰が数量と品番を確認するかを決めます。受取可能な曜日・時間、車両が入れる場所、荷下ろしの条件は現場側で確認し、見積もり時に伝えます。国土交通省は建設資材の物流について、工事の進み方に合わせた搬入情報の共有が重要で、計画どおりに運ばない場合は荷卸し待ちが生じ得ると説明しています[2]。M-4のような資材調達でも、受け取る条件を先にそろえる考え方が役立ちます。

手配行 使い始める日 受取希望・納品先 現場で決める人・残る確認
コンテナシート2枚 開始日T Tより前にM-4現場倉庫で受取希望 容器の採寸担当、受取担当と時間帯を確認
フレコンバッグ13袋 Tの10日後 工程に合わせた受取日を相談 袋の仕様確認担当、保管場所と受取方法を確認

これは受取希望の書き方で、実際にその日に納品できるという回答ではありません。納品先が本社倉庫か現場かで、社内の移送と受取担当も変わります。工程日が動いたら受取希望も更新し、以前の見積もりや到着予定が有効かを再確認してください。

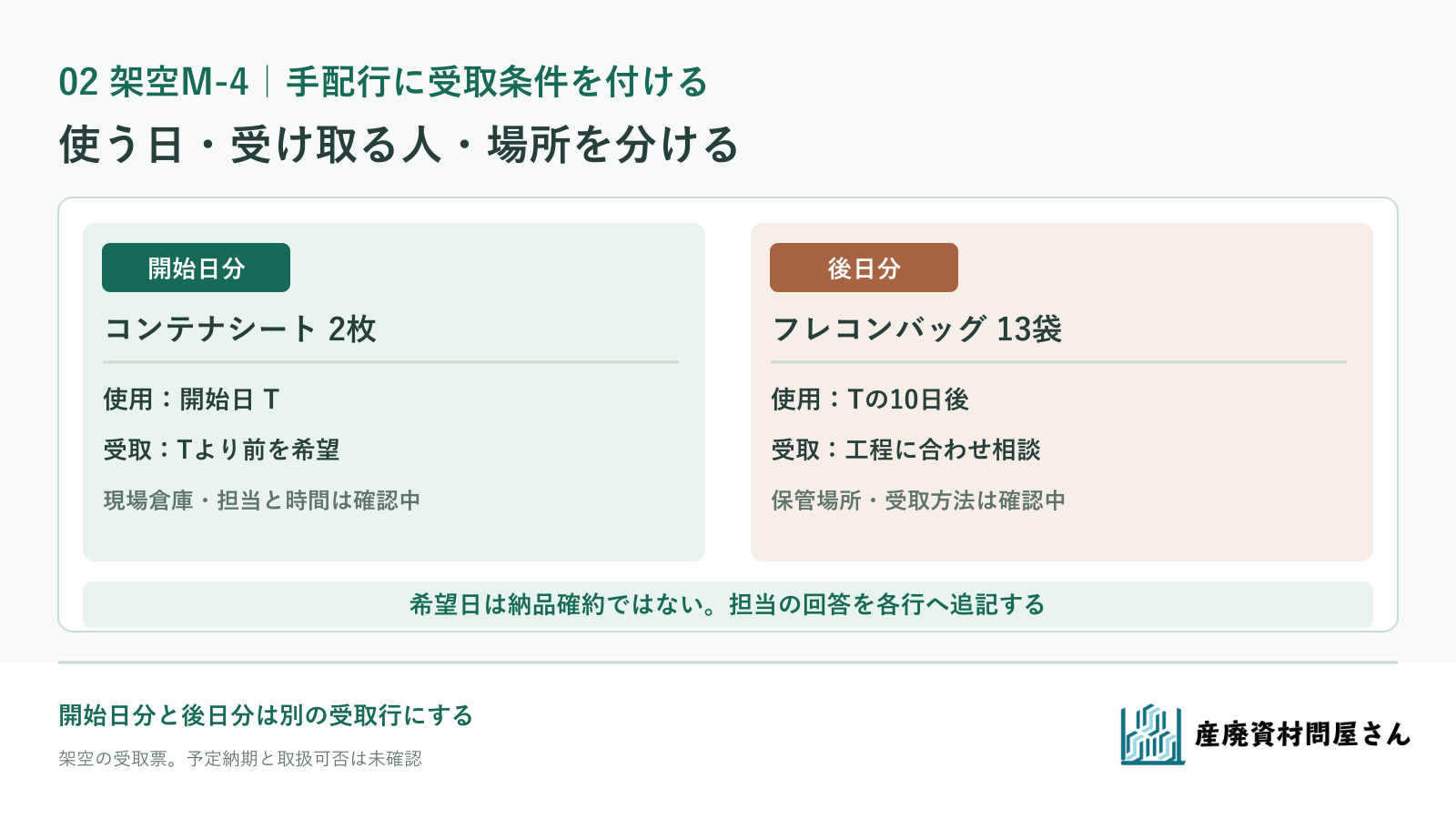

架空M-4の開始日分と後日分について、使用日・受取希望・納品先・担当者の確認欄を分ける図

M-4の受取票は記入例です。希望日は供給や配送を約束する日ではありません。 図を拡大して見る

未確定欄も示して、商品ごとに見積もりを相談する

リストが完成しきるまで相談を待つ必要はありません。当社では、商品・数量・購入時期を伺い、仕様と取扱条件を確認します。複数の資材をまとめて相談する場合の伝え方は法人向けの資材購入・仕入れ案内にまとめています。商品や仕様がまだ決まっていない場合も、使う場所・写真・数量目安・希望時期からご相談いただけます。注文は仕様・金額・予定納期をご確認いただいた後に承る流れです。詳しくはよくあるご質問をご覧ください。

M-4なら、シートは容器の型式・写真・採寸と固定位置、フレコンは内容物・予定重量・設備と袋の写真を添えます。不足数の計算に使った在庫の適合確認結果も、未確認分と分けて伝えてください。取扱品番、販売単位、価格・送料、希望日の納品可否は、ご希望の条件に合わせて確認します。資材の相談・見積もり窓口へ工程別の行と未確定欄を送れば、確認すべき仕様と受取条件を一緒に整理できます。

参考資料・出典

  1. 中小企業基盤整備機構 J-Net21「現場での在庫管理の方法と、適正な在庫量の考え方について教えてください。」(在庫場所を決め、品目ごとに入出荷を記録する考え方。2026-09-25確認)
  2. 国土交通省「建設資材の物流マネジメントを始めるきっかけに」(工程に応じた搬入情報の共有と、荷卸し待ちの課題。2026-09-25確認)

関連するテーマから探す

すべてのタグを見る
コラム一覧へ戻る取扱商品を見る
電話する資材の相談・見積もり
