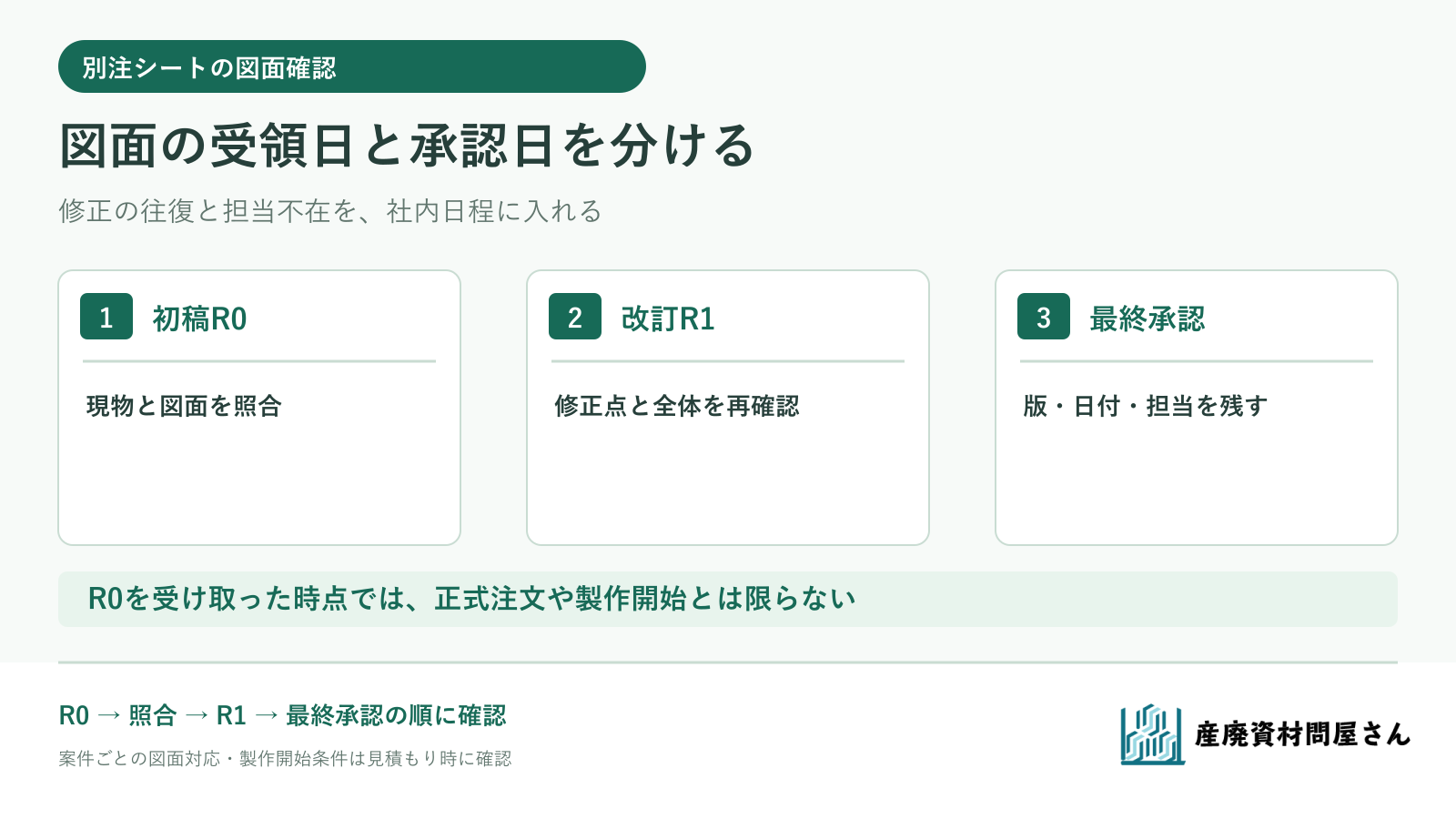

別注シートの図面を受け取っても、その日に製作へ進められるとは限りません。現物や使用場所との照合、現場からの修正、改訂図面の再確認が残っていれば、注文を確定したい日が後ろへずれます。図面を受け取る日と最終版を承認する日を分け、一往復の修正と担当者の不在を社内日程に入れることが大切です。製作・配送に必要な期間は、その後に今回の仕様で回答を得ます。

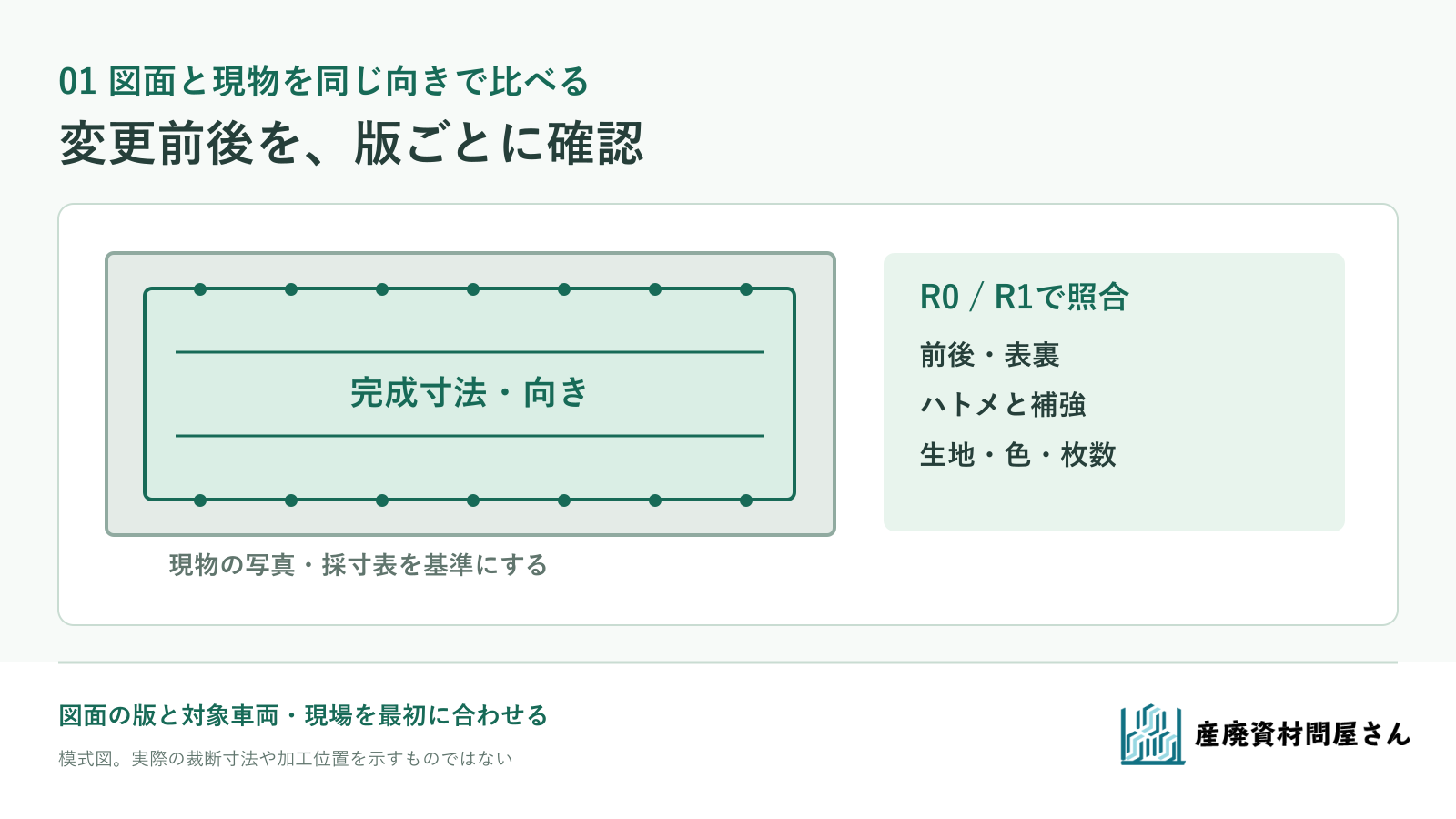

初稿図面を現物・使用場所と照合する
最初に、図面の版番号と日付、どの車両・容器・現場のシートかを確認します。荷台やコンテナを測った寸法と、注文する完成シートの縦横寸法は別です。荷台寸法と完成シート寸法を分け、積み荷の高さや固定位置を確認する手順はよくあるご質問にもまとめています。
| 照合するところ | 現場が見る資料 | 図面・見積もりで確認すること |
|---|---|---|
| 完成寸法と向き | 現物の採寸表、前後・表裏を記した写真 | 完成寸法の基準線、掛けたときの前後と左右 |
| 固定位置 | フックや固定具、現行シートの写真 | ハトメ・ロープ・帯などの位置と間隔 |
| 生地と加工 | 現行品番、生地の指定、擦れやすい箇所 | 生地・色、縁、補強、切り欠きの有無 |
| 枚数と納品先 | 車両・現場別の必要数と受取先 | 仕様ごとの枚数、届け先、希望時期 |
高木内張はトラックシートの専用図面に形状・寸法・生地・色・オプションを記入して見積もりを依頼する流れを示しています[1]。これは同社の注文方法ですが、図面のどの項目が注文条件になっているかを洗い出す参考になります。手元のシートが既に合っていない場合は、現行品をそのまま写すのではなく、「残す仕様」と「変える仕様」を明示します。
照合項目の模式図です。具体的な寸法や加工位置を指示する製作用図面ではありません。 図を拡大して見る
修正は一枚にまとめ、改訂版を再確認する
初稿をR0、直した図面をR1と呼ぶ架空の例を考えます。現場担当が「後ろ側のハトメ位置」、購買担当が「枚数」、別の現場が「生地色」を別々のメールで送ると、どれを反映した図面か追いにくくなります。修正点は、図面の版・該当箇所・変更前後・確認した現場を一枚の一覧にまとめて返します。回答が必要な点は「未確定」と書き、黙って承認に含めません。
R1を受け取ったら、修正した箇所だけでなく、R0から変えていないはずの完成寸法、前後・表裏、加工、枚数も照合します。修正のついでに別の条件が変わっていないかを確認するためです。見積もり金額や納品予定に影響する変更なら、図面だけを差し替えて終えず、改訂仕様での見積もりと予定納期を改めて聞きます。最終承認は、承認した版と日付、確認者、未解決事項の有無が分かる形で残します。
コマガタはシート・カバーのOEMで、図面がない場合の打ち合わせからの作成や、サンプル確認後のロット製造を紹介しています[2]。図面作成やサンプル確認が必要な場合は、ご相談の段階でお知らせください。製作先に対応できる工程と所要日数を確認します。

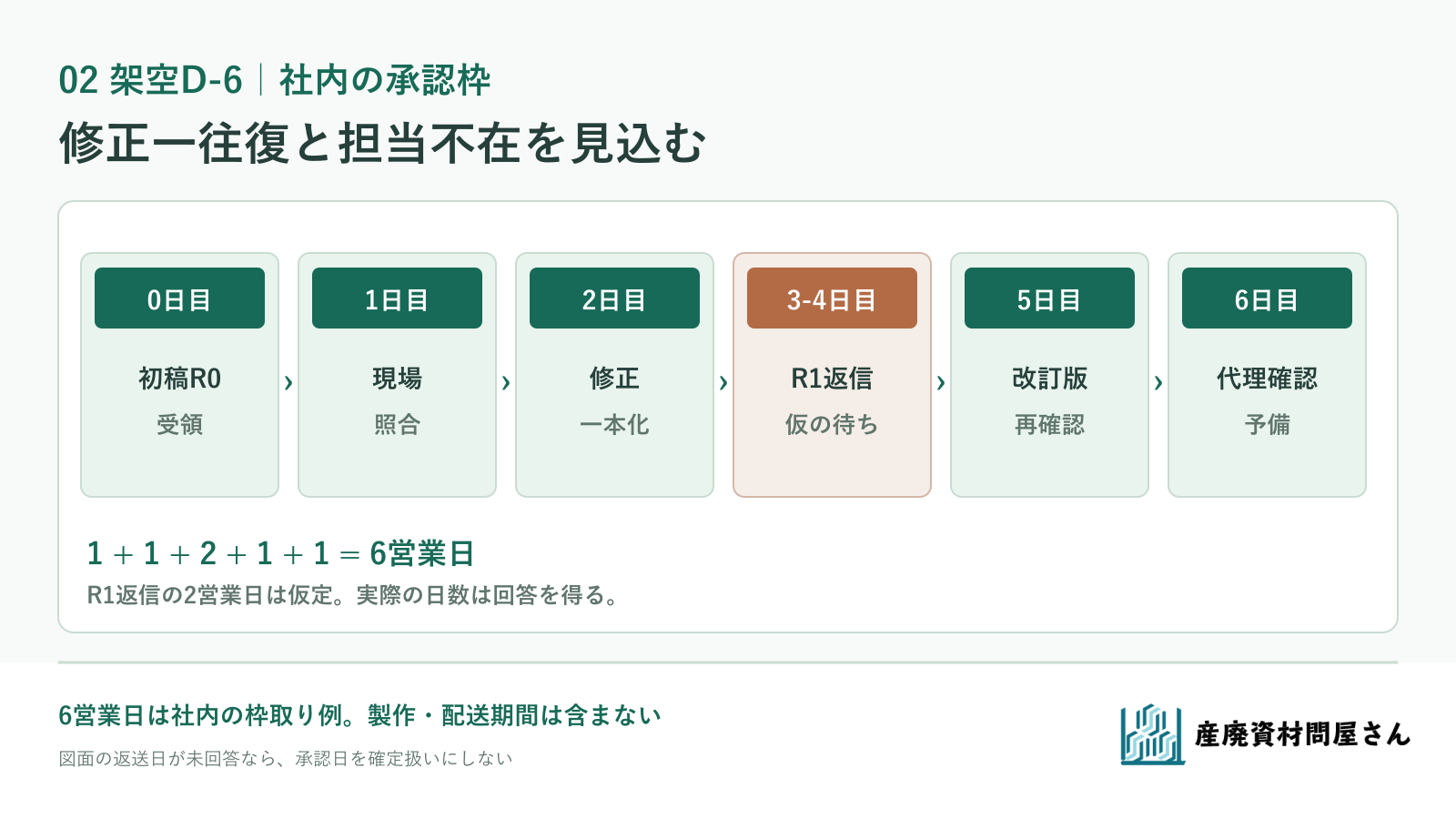

架空D-6:一往復を見込む社内の承認日程
図面R0を受け取る日を0営業日目とした、社内検討用の架空案件D-6です。現場確認1営業日、購買側で修正をまとめる1営業日、製作側からのR1返信に仮に2営業日、R1の再確認に1営業日、正担当者が不在のときの社内予備に1営業日を置きます。合計は1+1+2+1+1=6営業日です。R1返信の2営業日は説明用の仮定で、当社や製作先の回答期限・納期ではありません。
| R0受領から | 社内・相手先の動き | 次へ進む条件 |
|---|---|---|
| 0営業日目 | R0と見積もり、現物写真を同じ案件に集める | 版と対象車両・現場が分かる |
| 1営業日目 | 現場が寸法・向き・固定位置を確認 | 不明点を一つの修正一覧に記す |
| 2営業日目 | 購買がコメントをまとめ、R0指定で返す | 修正範囲と回答希望日を伝える |
| 3~4営業日目 | R1の返信を待つ仮の枠 | 実際の返信日は製作側に確認する |
| 5営業日目 | R1と見積もり・予定納期を再確認 | 承認できる最終版を特定する |
| 6営業日目 | 正担当または権限のある代理担当が確認 | 承認結果を相手先へ伝え、受領を確かめる |
修正がなければ、この六日間を機械的に使い切る必要はありません。一方、追加の採寸や二度目の修正、サンプル確認が必要なら六日では足りません。製作側のR1返信日が未回答なら空欄のまま残し、最終承認日を確定扱いにしないでください。図面の承認が済んでも、それだけで正式注文や製作開始とは限りません。当社は仕様・金額・予定納期を確認してから注文へ進む流れを案内しています。
D-6は社内の枠取り例です。R1返信日、注文確定日、製作・配送期間を保証しません。 図を拡大して見る
承認担当が不在でも、未解決の仕様を残さない
複数現場の案件では、誰が寸法と使い方を確認し、誰が価格・枚数と最終図面を承認するかを分けます。正担当の休暇や現場対応が分かっているなら、代理担当に確認権限と必要資料を事前に渡し、どの版まで確認済みか共有します。代理担当の名前だけ決めても、現物写真や修正一覧を見られなければ承認できません。権限がない場合や必須寸法が未確認の場合は、承認済みとして先へ送らず、相手先と日程を組み直します。
当社では、仕様・数量を確認して価格・送料・納期をご案内し、内容をご確認いただいてから注文を承ります。詳しくはトラックシート商品ページをご覧ください。図面や改訂版をどの方法で確認できるか、修正時に予定納期がどう変わるかは、今回の仕様で個別に尋ねてください。お問い合わせには現行品の写真・採寸表、希望する完成寸法と加工、図面の版、必要枚数と納品先、使用日、社内の確認担当と承認希望日を添えると、未定の条件も含めて相談できます。
参考資料・出典
- 高木内張「注文方法」(2026年9月25日確認)。同社の専用図面による寸法・生地・オプション確認と、見積もり後の注文・製作の流れ。
- コマガタ「OEM受注」(2026年9月25日確認)。同社の図面作成とサンプル確認後の製造例。
