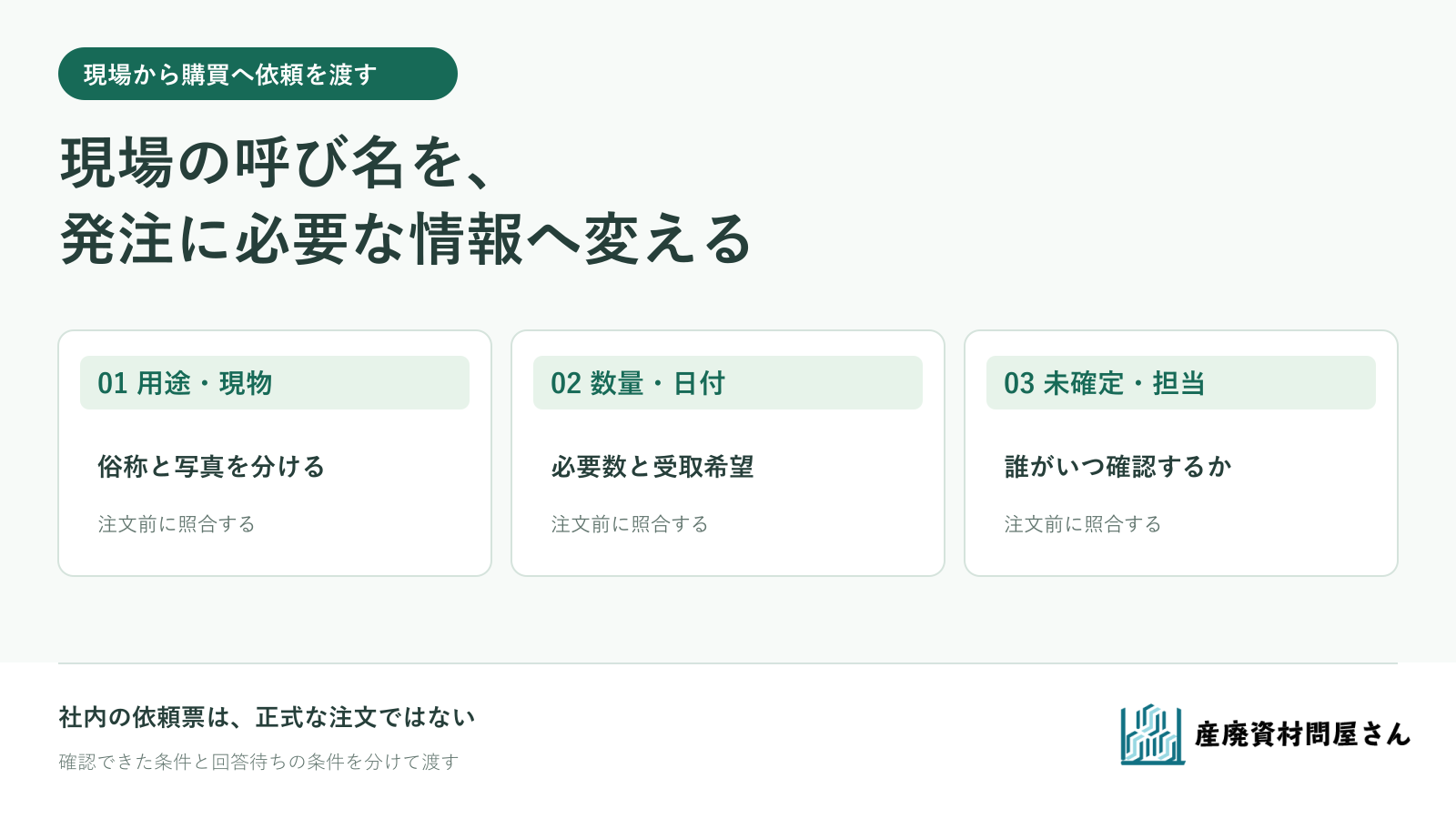

現場から「上が広い袋を18個、来週までに」と連絡が来ても、そのままでは購買担当は品番も納品の希望日も決められません。現場の呼び名、使い方と分かる仕様、必要数の根拠、使用開始日・受取希望日、未確定の項目を一枚に分けて渡します。分からない欄を空白のまま注文へ進めるのではなく、誰がいつ確認するかを書けば、購買は問い合わせを始める範囲と、確定を待つ範囲を分けられます。
商品や仕様が未定でも、使う場所や困りごとからご相談いただけます。写真、数量の目安、希望時期・納品先など、伝えていただきたいことはよくあるご質問にまとめています。社内の発注依頼では、当社へ相談する前に現場の情報を購買が読める形に揃えることが必要です。
現場の呼び名は、写真と用途で翻訳する

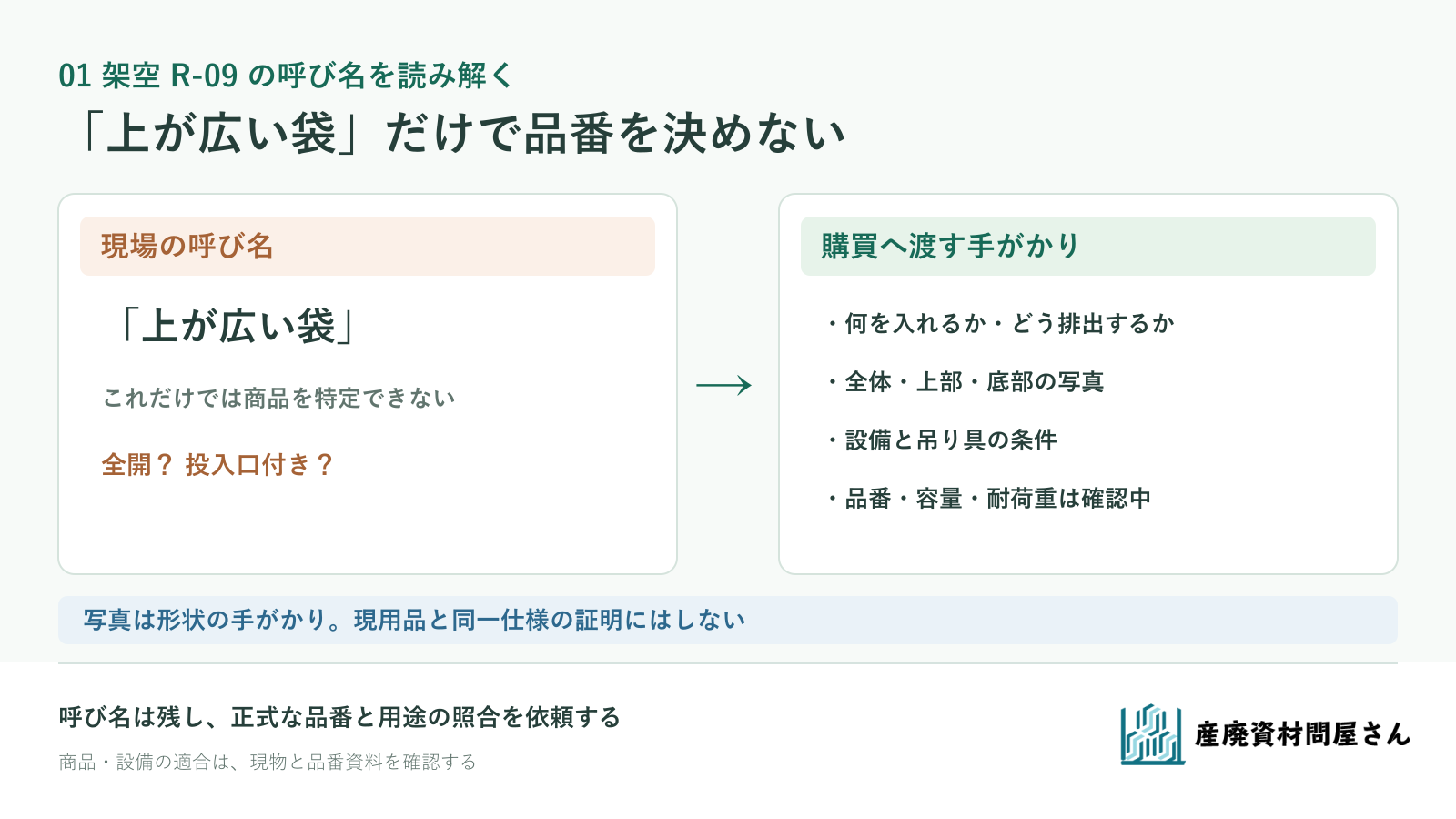

架空の依頼R-09で現場が言う「上が広い袋」は、フレコンの正式な品名ではありません。上部が全開なのか投入口付きなのか、下部をどう排出するか、吊り具や設備に合うかは、この呼び名だけでは分かりません。購買へは呼び名を残したうえで、何を入れ、どの設備から投入し、どう排出・移動するかを一緒に伝えます。袋の全体・上部・底部と、設備の取り合いが分かる写真があれば添えます。
内容物や投入・排出方法から袋の形状を考える手順はフレコンバッグの選び方にまとめています。ただし写真は形状を知る手がかりで、同じ品番や容量・耐荷重の証明ではありません。現用品の表示・前回の納品書・仕様書が見つかれば併記し、違いがあれば購買が確認できるようにします。R-09では品番、上部構造、容量・耐荷重、1袋当たりの最大重量が未確認です。

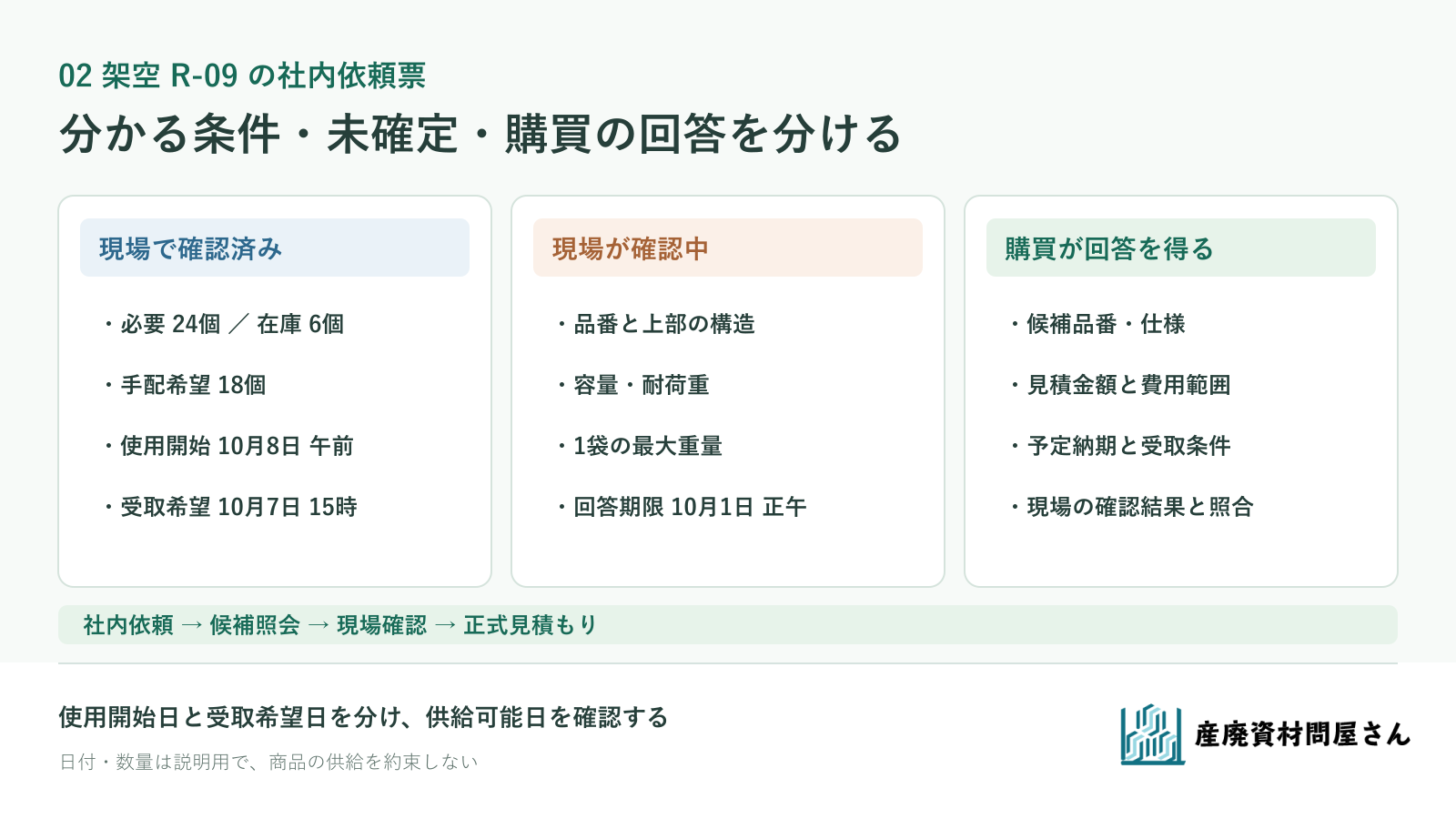

現場の呼び名と写真から品番を断定する図ではありません。荷役に必要な条件は品番別に確認します。 図を拡大して見る
「来週」ではなく、使う日・受け取る日・枚数を並べる
必要な日付は、作業を始める日と、現場で受け取って数量・仕様を確認したい日を分けます。R-09では2026年10月8日午前に使用開始、10月7日15時までの受取希望と記します。これは現場の希望で、供給先がその日までに納められるという回答ではありません。受取場所や受取担当、搬入できる時間帯も添えます。
数量も「18個」とだけ書かず、作業計画から必要な24個、現場で使える在庫6個、今回手配したい18個を並べます。R-09では12個/日×2日=24個、24-6=18個です。在庫6個は現場で使える状態まで確認した仮定で、別仕様や傷んだ袋は差し引きません。作業量が暫定なら、その計算の元と見直す時点を記します。購買は必要日と手配数の両方を見て、見積もりや代替案を相談できます。
未確定欄には、確認する人と期限を付ける
すべての仕様が分かるまで連絡を止める必要はありません。確認済み・現物からの参考・未確定を分け、未確定のうち手配前に必ず決める項目を目立たせます。R-09なら次のように渡せます。
| 依頼票の欄 | R-09で現場から渡す内容 | 状態・次の確認 |
|---|---|---|
| 呼び名と用途 | 「上が広い袋」。同種の内容物を設備から投入し、所定の場所へ移す | 呼び名は現場用。全体・上部・底部・設備の写真を添付 |
| 数量 | 必要24個、使用可能在庫6個、手配希望18個 | 作業計画と在庫を現場担当が確認済み |
| 日付・受取 | 10月8日午前から使用。10月7日15時までに現場倉庫で受取希望 | 購買が供給先へ予定納期と搬入条件を確認 |
| 品番と重要仕様 | 品番、上部構造、容量・耐荷重、最大重量、設備との取り合い | 未確定。現場担当が10月1日正午までに表示・仕様書と設備を照合し、購買へ回答 |
| 依頼の段階 | 資材候補と納期を確認してほしい | 正式注文は仕様・金額・納期を確認してから |
「未確定」は単なる保留ではありません。たとえば容量・耐荷重が決まらなければ、似た形の袋を見つけても発注可能とは判断できません。現場担当に確認の期限と連絡先を付け、購買はその回答が来るまでの間に、写真と用途から候補の照会を始める、と役割を分けます。期限の前に回答が得られない場合は、希望日の変更や、現場で使える別仕様があるかを再確認します。
R-09は社内での記入例です。表示した日付・数量や商品の供給を約束するものではありません。 図を拡大して見る
購買は、社内依頼を見積もり条件にして確認する
購買が外部へ伝えるときは、現場独自の呼び名だけを転記せず、用途、写真、確認できた仕様、数量、希望日、納品先と未確定事項を一組にします。仕様や数量を当社へ伝える際は法人向け資材購入・仕入れ案内をご覧ください。お問い合わせから、R-09のように「品番未確認。上部形状と必要な容量・耐荷重を現場で確認中。写真と用途をもとに候補と予定納期を知りたい」と相談できます。
問い合わせを送っただけでは注文は確定しません。商品・仕様、正式見積もりの金額と予定納期を確認してから注文へ進む流れを、よくあるご質問にまとめています。購買は回答された品番・仕様と、現場が確認した用途・設備・必要日を照合し、合わない点を現場へ戻します。社内依頼票と供給先の見積書を同じ版で残すと、どの未確定事項が解消したかを追えます。
